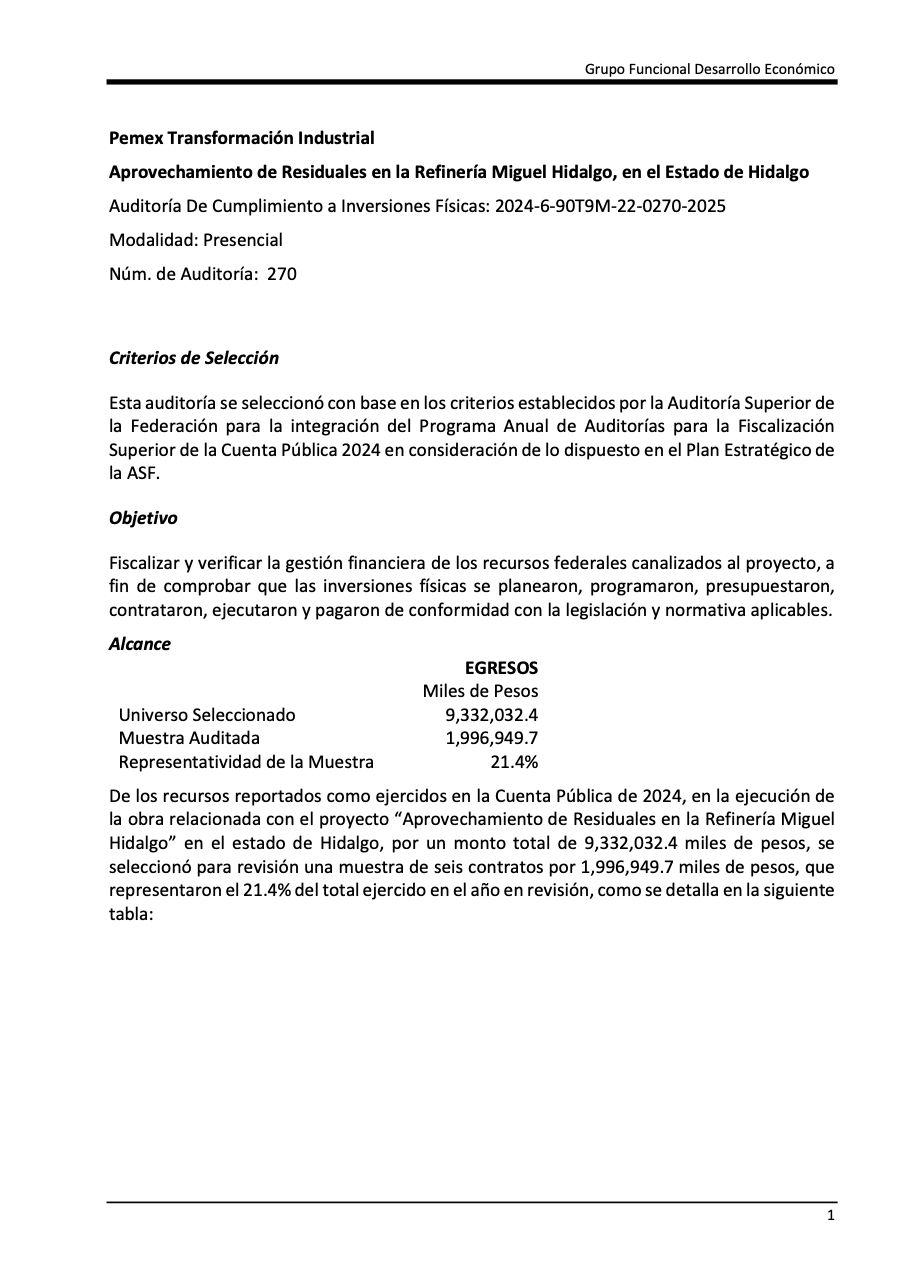

Denuncia al 9933989844…🚩⚠️ ¡ICA FLOUR DANIEL: Cadena de prórrogas y pagos observados en residuales de refinería Tula, ASF 2024! En la ronda de auditorías de 2024 presentadas en febrero de este año, la Auditoría Superior de la Federación (ASF) detectó deficiencias administrativas, pagos observados y una cadena de prórrogas contractuales en el proyecto “Aprovechamiento de Residuales en la Refinería Miguel Hidalgo”, operado por @Pemex Transformación Industrial (PTRI), en una revisión donde se fiscalizaron recursos federales ejercidos durante 2024 por 9 mil 332 millones 32.4 mil pesos. La ASF revisó una muestra de mil 996 millones 949.7 mil pesos correspondientes a seis contratos de obra pública relacionados con la refinería ubicada en Hidalgo. La auditoría 2024-6-90T9M-22-0270-2025 identificó observaciones particularmente en el contrato PTRI-PTI-ID-TULA-O-10-2023, asignado a ICA Fluor Daniel, S de RL de CV, para la ingeniería complementaria, procura y construcción de las áreas de servicios auxiliares e integración del Paquete 4B. En este contrato, la ASF detectó inicialmente pagos en exceso por 2 millones 902.9 mil pesos relacionados con el concepto CIV-MT-CA003 referente a carga, acarreo y descarga de material producto de excavación aprovechable al primer kilómetro en camión desde un sitio de almacenamiento temporal hasta el área de relleno. El monto observado derivó de un volumen de 9 mil 182.62 metros cúbicos que, según la revisión física realizada entre el 6 y el 10 de octubre de 2025, no contaba inicialmente con documentación suficiente para justificar el traslado del material, incluyendo permisos de seguridad, registros de carga y evidencia de la ubicación del almacenamiento temporal. La ASF señaló que el volumen observado había sido pagado mediante las estimaciones 13 y 15, correspondientes a trabajos ejecutados entre enero y marzo de 2024 y liquidados en mayo y junio del mismo año. La revisión física constató que las áreas de relleno aparentemente contaban con espacio suficiente para almacenar el material excavado, lo que puso en duda la necesidad del acarreo facturado. Sin embargo, posteriormente @Pemex entregó documentación complementaria mediante la Subgerencia de Atención a Auditorías, incluyendo permisos de trabajo, evidencia fotográfica, minutas y aclaraciones técnicas. La empresa explicó que únicamente se reconocieron para pago 17 mil 118.97 metros cúbicos correspondientes al relleno superior, excluyendo los 9 mil 182.62 metros cúbicos asociados al relleno de cama, acostillado y volumen de tubería. También argumentó que el acarreo únicamente se cobró en sentido de retiro y no de retorno, además de justificar limitaciones de espacio y condiciones de seguridad en la obra. Tras revisar la documentación adicional, la ASF determinó solventada la observación y justificó el monto observado de 2 millones 902.9 mil pesos. La segunda observación relevante volvió a recaer sobre el contrato PTRI-PTI-ID-TULA-O-10-2023. La ASF detectó trabajos fuera del objeto contractual relacionados con el concepto CIV-MT-DN001 para suministro y colocación de cama y acostillado de arena en instalación de tuberías. El órgano fiscalizador observó que se realizaron trabajos adicionales equivalentes a 8 mil 855.42 metros cúbicos sin que existieran convenios modificatorios formalizados para regularizarlos conforme a la normativa aplicable. Ante ello, @Pemex argumentó que el volumen contratado originalmente para ese concepto ascendía a 23 mil 761.58 metros cúbicos y que, al momento de la revisión, únicamente se habían pagado 14 mil 11.05 metros cúbicos, por lo que no se había excedido el volumen autorizado. La empresa sostuvo que aún quedaban disponibles 9 mil 960.53 metros cúbicos dentro del volumen originalmente contratado y que, en caso de requerirse trabajos adicionales, estos podrían formalizarse posteriormente mediante convenios modificatorios o durante el finiquito del contrato. Tras analizar las estimaciones, generadores y minutas entregadas, la ASF concluyó que la observación también quedó solventada. La revisión reveló además una constante ampliación de plazos y modificaciones contractuales en prácticamente todos los contratos auditados. El contrato PTI-ID-TULA-O-1-2021, adjudicado igualmente a ICA Fluor Daniel para la conclusión de la planta de coquización retardada, acumuló diversos memorandos de entendimiento para modificar penas convencionales y ampliar fechas de terminación. El contrato original por 12 mil 652 millones 871.7 mil pesos inició en diciembre de 2021 y debía concluir en diciembre de 2023, pero posteriormente se extendió hasta enero de 2025. De ese monto, durante 2024 se ejercieron mil 290 millones 986 mil pesos, mientras permanecían pendientes por erogar 2 mil 957 millones 717.7 mil pesos. Otro de los contratos auditados fue el PTRI-PTI-ID-TULA-O-5-2022, también asignado a ICA Fluor Daniel, por 32 mil 783 millones 549.5 mil pesos para ingeniería complementaria, procura, construcción, pruebas y arranque de plantas hidrodesulfuradoras, producción de hidrógeno, tratamiento de aguas amargas y sistemas eléctricos. Aunque originalmente el contrato debía concluir en febrero de 2025, fue prorrogado hasta junio del mismo año. Durante 2024 se ejercieron 4 mil 191 millones 800.5 mil pesos y quedaron pendientes por erogar 9 mil 50 millones 378.6 mil pesos. La ASF también revisó el contrato PTRI-PTI-ID-TULA-O-6-2022, otorgado a Grupo Constructor Industrial OIL & GAS, SA de CV por 4 mil 842 millones 993.6 mil pesos para áreas de almacenamiento y servicios auxiliares del Paquete 4A. El contrato registró múltiples memorandos de entendimiento y modificaciones para extender su terminación hasta marzo de 2025. Durante 2024 ejerció 796 millones 222.8 mil pesos y aún mantenía pendientes mil 79 millones 898.8 mil pesos. En el caso del contrato PTRI-PTI-ID-TULA-O-9-2022, adjudicado nuevamente a ICA Fluor Daniel para rehabilitación y pruebas de plantas recuperadoras de azufre y unidades hidrotratadoras, la ASF documentó otra ampliación de plazo. El contrato ascendió a 6 mil 641 millones 40.3 mil pesos y reportó un ejercicio de recursos en 2024 por mil 400 millones 676.7 mil pesos, con un saldo pendiente de mil 396 millones 391 mil pesos. Asimismo, el contrato PTRI-PTI-ID-TULA-O-11-2023, adjudicado a Grupo Constructor Industrial OIL & GAS por mil 107 millones 525.3 mil pesos para almacenamiento y servicios auxiliares, acumuló tres memorandos de entendimiento para reprogramar actividades y extender la conclusión de la obra hasta junio de 2025. Durante 2024 se ejercieron 353 millones 308.5 mil pesos y quedaron pendientes 177 millones 955.9 mil pesos. La ASF precisó que el proyecto “Aprovechamiento de Residuales” surgió como parte de la estrategia federal de rescate energético contemplada en el Plan Nacional de Desarrollo 2019-2024 y el Programa Sectorial de Energía 2020-2024. El proyecto contempla la construcción e integración de una planta de coquización, nuevas plantas de hidrógeno e hidrodesulfuración, modernización de instalaciones existentes y servicios auxiliares en la Refinería Miguel Hidalgo de Tula. Aunque el proyecto originalmente contemplaba una ejecución entre 2013 y 2024 con un costo estimado de 57 mil 800 millones 350 mil pesos, la ASF indicó que al momento de la revisión la obra continuaba en construcción y acumulaba un monto autorizado de 60 mil 327.2 millones de pesos. Durante 2024, PTRI reportó un gasto pagado de 9 mil 332 millones 32.4 mil pesos para este proyecto bajo el Programa Presupuestario K002 de infraestructura económica de hidrocarburos. Los contratos son: 1.-PTI-ID-TULA-O-1-2021 de ICA Fluor Daniel. 2.- PTRI-PTI-ID-TULA-O-5-2022 de ICA Fluor Daniel. 3.- PTRI-PTI-ID-TULA-O-6-2022 de Grupo Constructor INDUSTRIAL OIL & GAS. 4.- PTRI-PTI-ID-TULA-O-9-2022 de ICA Fluor Daniel. 5.- PTRI-PTI-ID-TULA-O-10-2023 de ICA Fluor Daniel. 6.- PTRI-PTI-ID-TULA-O-11-2023 de Grupo Constructor INDUSTRIAL OIL & GAS. Atención @Claudiashein @MarcelaVilleg15 @CNE_Mex @SENER_mx @GobiernoMX @FGRmexico @LuzElena_GE @ASF_Mexico @SCJN @STPS_mx @Tu_IMSS @SEMARNAT_mx @agencia_asea @CENAGAS_mx @IMPetroleo @SATMX @Hacienda_Mexico @BuenGobierno_mx @Centrofcrl #OIC #UIF #OmarReyesColmenares …Zas!!!
